NQH-Ⅲ型轻质复合耐火甲板敷料 |
||||||||||||||||||||||||||||||||||||||||||||||||||||
1、产品特性
本产品具有良好的耐火、抗振和抗冲击性能,并能有效地隔离声音传递和热传导。适用于船舶噪声及振动较大的机器处所、A-60级潮湿舱室甲板的敷设。

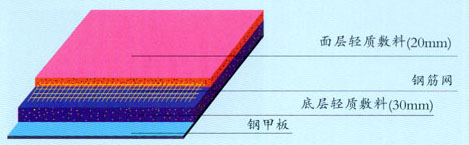

2、结构型式
![]()
3、技术指标
4、包装规格与理论敷设用量(以每平方米计算)
5、敷设条件
l 舱室中各种电缆、管系、预埋件等工作均须完成。
l 必须清除基层钢板上的铁锈、粉尘、油漆等杂物、并按CB3230中P2级/ISO8501-1.1988标准之st2级完成除锈工作。
6、材料配比及搅拌方法
l 底层敷料:一包促凝粉剂配以一袋超轻充填骨料、添加34kg左右的清水。首先将超轻充填骨料倒入搅拌机中,然后加入50%总量的清水,待超轻充填骨料搅拌湿润后, 再加入促凝粉剂和50%的清水进行混合搅拌,使之成为均匀的”手捏成团”状态。
l 面层敷料:一包促凝粉剂配以一袋轻质充填骨料、添加7.8kg左右的清水。将促凝粉剂和充填骨料两组份搅拌混合,然后再添加规定的清水,搅拌成均匀稠泥状物即可施工。
7、敷设工艺
l 将已搅拌好的底层敷料倒在基层甲板上,用木质刮尺均匀地刮开、拍平。敷设厚度达到规定的30mm,然后用泥板压平。
l 该层敷料完工后,在常温下养护24小时以上。
l 铺设钢筋网。钢筋网搭接宽度不小于80mm,而且搭接层数最多不超过3层,搭接处用镀锌铁丝扎紧。
l 将面层敷料敷设在钢筋网上。在面层敷料刮开的同时,将钢筋网提起5-10mm,用泥板泥平表面,敷设厚度达到规定的20mm。
8、注意事项
l 搅拌好的敷料必须在40分钟内敷设完,如采用手工搅拌必须将敷料搅拌均匀。
l 敷料配比中水的添加量为常温条件下用量,随着气温变化和搅拌方式不同,可视敷料稠度作适当增减。
l 敷设养护期间,环境温度宜在5℃-30℃范围内,高于或低于环境温度应采取降温或保温措施。
l 甲板敷料硬化后,建议在其表面洒水或喷涂养生液,养护2-3天方可进行下道工序。
l 材料保质期为4个月。应避免阳光暴晒,雨水浸渍,并在规定气温下保存。
|
